Tiến độ thi công nhà ở là mối quan tâm hàng đầu của hầu hết chủ nhà sau khi đã ký hợp đồng xây dựng. Chậm tiến độ không chỉ gây bất tiện về nơi ở tạm thời, mà còn kéo theo hàng loạt hệ quả tài chính: tiếp tục trả tiền thuê nhà, chịu lãi suất ngân hàng kéo dài, giá vật liệu biến động và tinh thần căng thẳng.
Thực tế, chậm tiến độ là “vấn nạn” phổ biến trong xây dựng nhà ở tại Việt Nam. Theo khảo sát, có đến 60% công trình nhà ở hoàn thành trễ so với hợp đồng, trung bình từ 1–4 tháng. Hiểu rõ các yếu tố ảnh hưởng và có kế hoạch quản lý tiến độ tốt sẽ giúp bạn chủ động và giảm thiểu đáng kể rủi ro này.
Bảng Tiến Độ Thi Công Nhà Ở Chuẩn Theo Loại Công Trình
Nhà cấp 4 (1 tầng, 60–100m²):
- Chuẩn bị và móng: 3–4 tuần
- Thi công thân nhà và mái: 4–6 tuần
- Hoàn thiện toàn bộ: 6–8 tuần
- Tổng thời gian: 13–18 tuần (3,5–4,5 tháng)
Nhà 2 tầng (150–200m² sàn):
- Chuẩn bị mặt bằng và giấy phép: 2–3 tuần
- Thi công móng (cọc ép + đài móng): 3–5 tuần
- Thi công kết cấu tầng 1 (tường + sàn tầng 2): 5–7 tuần
- Thi công kết cấu tầng 2 và mái: 4–6 tuần
- Hoàn thiện toàn bộ: 8–12 tuần
- Tổng thời gian: 22–33 tuần (5,5–8 tháng)
Nhà 3 tầng (250–350m² sàn):
- Chuẩn bị và móng: 5–7 tuần
- Kết cấu các tầng (mỗi tầng 5–7 tuần): 15–21 tuần
- Hoàn thiện toàn bộ: 12–16 tuần
- Tổng thời gian: 32–44 tuần (8–11 tháng)
Biệt thự (400–600m² sàn):
- Tổng thời gian: 12–18 tháng
Lưu ý: Các mốc trên là thời gian thi công liên tục với đủ nhân công và vật liệu. Thực tế thường dài hơn 15–25% do các yếu tố phát sinh.
Sơ Đồ Tiến Độ Chi Tiết Nhà 2 Tầng (Ví Dụ Minh Họa)
| Tuần | Hạng mục | Ghi chú |
|---|---|---|
| 1–2 | Giải phóng mặt bằng, định vị | Phá dỡ cũ (nếu có) |
| 3–5 | Ép cọc + đào đất móng | Cọc Ø300 sâu 18m |
| 6–7 | Đài móng + giằng móng | Bảo dưỡng 7 ngày |
| 8–12 | Tường tầng 1 + cột T1 + sàn T2 | Song song cột và tường |
| 13–18 | Tường tầng 2 + cột T2 + mái/sàn ST | Chống thấm mái |
| 19–22 | Trát tường toàn bộ | Chờ khô 14 ngày |
| 23–26 | Ốp lát gạch + chống thấm WC | Test chống thấm trước |

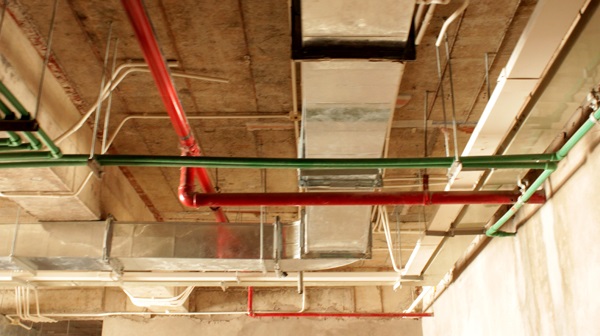

| 27–29 | Điện – nước hoàn thiện + cửa | Song song các tầng |
| 30–32 | Sơn nội thất + ngoại thất | Sơn 2 lớp phủ |
| 33–34 | Hoàn thiện ngoại thất + nghiệm thu | Bàn giao |
Các Yếu Tố Ảnh Hưởng Đến Tiến Độ Thi Công
Yếu tố thời tiết: Tại TP.HCM, mùa mưa (tháng 5–11) là giai đoạn thi công khó khăn nhất. Mưa lớn làm chậm hoặc gián đoạn nhiều hạng mục: đổ bê tông, sơn ngoại thất, ốp lát ngoài trời. Lập kế hoạch thi công cần tính đến yếu tố mùa mưa, ưu tiên hoàn thành mái và công tác ngoài trước khi mùa mưa đến.
Nhân công: Thiếu nhân công là nguyên nhân phổ biến nhất gây chậm tiến độ. Dịp Tết Nguyên Đán (thường từ 15 tháng 12 âm đến hết rằm tháng 1), nhân công về quê và công trường đình trệ 2–6 tuần. Tính đến điều này khi ký hợp đồng với điều khoản Tết rõ ràng.
Vật liệu: Thiếu vật liệu hoặc nhập vật liệu không đúng tiến độ sẽ làm đội thi công bị “treo” dù đã có mặt đầy đủ. Nhà thầu cần có kế hoạch cung ứng vật liệu đi trước ít nhất 2 tuần so với nhu cầu thi công.
Thay đổi thiết kế từ chủ nhà: Mỗi lần thay đổi thiết kế có thể làm chậm tiến độ 1–4 tuần và phát sinh chi phí. Giảm thiểu thay đổi thiết kế là cách hiệu quả nhất để đảm bảo tiến độ.
Địa chất phức tạp: Gặp đất yếu, đá lớn hoặc nước ngầm bất ngờ có thể làm kéo dài giai đoạn thi công móng thêm 2–4 tuần. Khảo sát địa chất trước giúp giảm thiểu rủi ro này.
Vấn đề hành chính: Chờ đợi giấy phép xây dựng, giải quyết tranh chấp ranh đất với hàng xóm, mất điện kéo dài… đều có thể làm gián đoạn thi công.
Điều Khoản Tiến Độ Trong Hợp Đồng Thi Công
Hợp đồng thi công phải có điều khoản tiến độ cụ thể với:
Các mốc tiến độ chính: Ít nhất 5–7 mốc quan trọng: hoàn thành móng, hoàn thành kết cấu tầng 1, hoàn thành kết cấu tầng 2, hoàn thành phần thô, hoàn thành hoàn thiện, bàn giao. Mỗi mốc có ngày hoàn thành cụ thể.
Phạt chậm tiến độ: Thông thường 0,1–0,5%/ngày trên tổng giá trị hợp đồng (ví dụ: hợp đồng 1 tỷ đồng, phạt 1 triệu/ngày). Tổng mức phạt không vượt quá 8–12% giá trị hợp đồng.
Các trường hợp bất khả kháng: Quy định rõ trường hợp nào được phép kéo dài tiến độ mà không bị phạt (thiên tai, dịch bệnh, đình công…) và cách tính thời gian gia hạn.
SBS HOUSE – Cam Kết Tiến Độ Thi Công Nhà Ở
SBS HOUSE lập bảng tiến độ chi tiết cho từng công trình và báo cáo tiến độ hàng tuần. Tỷ lệ bàn giao đúng hẹn của chúng tôi đạt trên 90%.
📞 0937.685.149 | 📧 myhomektxd@gmail.com
Bài viết liên quan
- Công Ty TNHH Thiết Kế & Xây Dựng My Home
- Hotline:0937 685 149
- Zalo:0937 685 149
- Email:myhomektxd@gmail.com
- Website:giaiphapkhonggiandothi.com
